安装公司兵团兴新职业技术学院(新校区)南扩区一期建设项目-室外配套工程强电项目细化管理推动项目建设高效推进
时间 :   2025-07-10 22:29 来源:   清风网 作者:   王喜龙 一审:宁基   二审:仇晴   三审:周满荣

近日,安装公司承建的兵团兴新职业技术学院(新校区)南扩区一期建设项目-室外配套工程强电项目进入紧张施工阶段,各项工作进展顺利。


兵团兴新职业技术学院新校区(南扩区)一期建设项目-室外配套工程强电项目,于2025年3月20号开工,建设地点位于铁门关市西南部,创业大街以东、库铁大道以南、敬业大街以西、规划道路以北区域内。总建筑面积104770平方米。施工范围包含电力管沟开挖、电力井浇筑、电力排管敷设,高压、低压电缆敷设。敷设高压电缆至一期A-7和A-13两处配电室。低压电缆敷设至各个单体楼用户端配电室。

屏幕截图 2025-07-10 194446.png

为确保项目如期完工,项目部建立了完善的进度管控机制,细化制定了周、旬、月工作节点计划,通过定期调度、实时跟踪进度偏差,及时调整施工部署,全力推动项目建设高效推进。

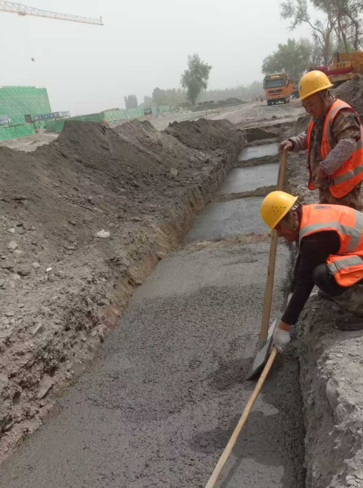

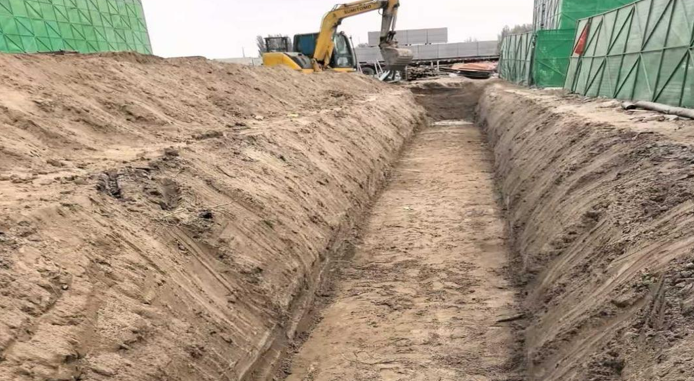

在管沟开挖环节,施工团队精准控制放坡系数,严格规范土方堆放高度及与坑边的安全距离,确保开挖过程安全可控;管沟及电力井底部均采用10公分厚混凝土铺设垫层,为后续施工筑牢基础;电力排管敷设严格依照图纸坐标与走向作业,管顶上部采用混凝土包封处理,进一步增强管道的稳定性与抗压性。


电力井施工环节,井体的筏板基础、井壁及盖板均采用混凝土现浇工艺,待混凝土养护期满、强度达标后再进行拆模作业,确保结构稳固;井壁外壁统一涂刷高分子防水涂料,有效提升防水性能,保障电力设施的长期安全运行。


为强化施工现场安全管理,管沟开挖后立即进行硬防护处理,防止意外事故发生;同时,施工产生的建筑垃圾做到日产日清,保持现场整洁有序,营造安全、文明的施工环境。

屏幕截图 2025-07-10 194443.png

截至目前,电力排管敷设与电力井建设均已完成90%的工程量,剩余10%的电力排管以及电力井预计2025年7月15号全部完成。为了保证该项目能如期竣工,项目部已对后期电缆施工建立赶工计划,确保工期高效合理完成。(通讯员:王喜龙)
