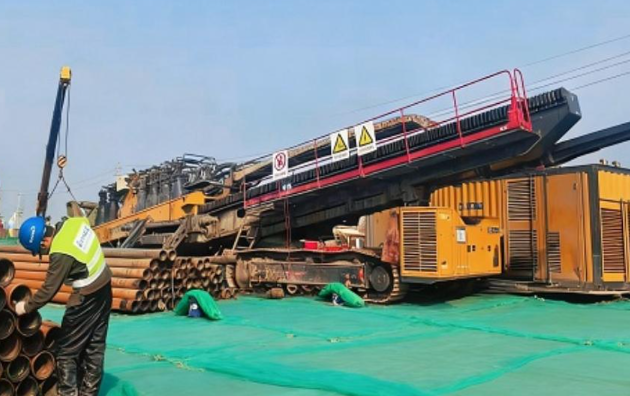

安全环保金秋十月,实干争先。10月22日,河北建工集团四建四分公司承建的华电昌黎海上光伏项目施工现场车辆穿梭、一派繁忙景象,区域降水作业正在同步推进。随着4#—1段定向钻施工收官,项目定向钻4#—1、2、3段作业全部完成,即将启动4#线钢管整体连接作业,为后续4#线海底电缆敷设做好了坚实准备。
该项目位于秦皇岛昌黎滦河口海域,为区域重点海上能源工程。4#线定向钻是海缆登陆关键工序,作业位于围堰区内,受勘察条件制约,滩涂地层软硬交错,钻进精度、参数控制难度大。项目部坚持精益求精,从严对标设计及规范要求,技术人员反复复核测量控制点,精细调校导向参数,动态纠偏钻孔轨迹,实现钻进轨迹精准贴合设计线型;作业班组紧盯扭矩、钻进速率,精细把控钻进节奏;套管回拖前逐项核验焊缝质量、校核牵引参数,全过程实时监测,稳妥完成回拖作业。4#线定向钻完工后,顺利通过建设、监理单位联合验收,各项指标达标、一次性验收合格,为滨海滩涂同类地层定向钻施工积累了宝贵实践经验。

安全是海上施工的生命线。项目部紧扣海域施工特点,严守安全底线,推行每日“三查一交底”:严查钻机设备工况、实时潮位风速、现场作业行为;把安全交底放在施工一线,就地讲清风险、明确作业规范。滨海滩涂潮情多变、环境复杂、风险交织。围绕4#线定向钻施工,项目部落实“安全第一、预防为主、综合治理”方针,实施全过程安全管控。针对长距离穿越、海缆连续回拖等高风险工序,安排安全员 24小时轮班旁站,同步结合潮汐变化辨识风险、规范现场作业;落实开工核查、动态巡检、隐患跟踪整改机制,隐患建立台账、闭环销项。管理人员与安全员常态化巡查,重点排查设备运行、劳保佩戴、临时用电,实现风险早研判、隐患早处置,保障定向钻施工全程安全平稳。
该项目包含1#—4#线路定向钻穿越、海缆敷设及海陆缆转换井建设等海缆登陆全链条施工内容。下一步,项目部将总结本次滨海定向钻施工经验,抢抓黄金施工窗口期,稳步推进后续工序,高效推进项目建设。(通讯员:赵小丽)
